篮球架预埋件安装有什么标准?

发布时间:2025-03-20 14:54:33

篮球架预埋件安装有以下标准:

1、位置确定:

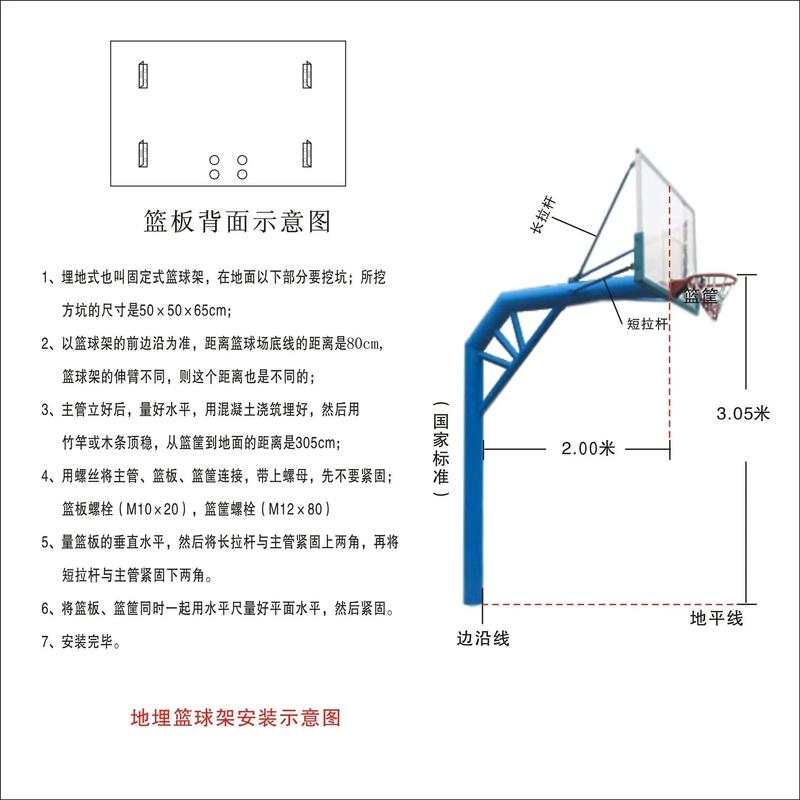

根据篮球架的臂展和场地实际情况确定预埋件位置。如篮球架臂展为 1600mm,按照比赛规则,其固定点在端线外 350mm 处为中心点。一般要求预埋件位于篮球场地中心,距离边界线和其他设备一定距离,且在篮球架支架下方,以保证篮球架的稳定性和安全性。

2、基础坑挖掘:

基础坑深度一般为 1.2 米左右,宽度和长度分别为篮球架底座的 1.5 倍。也有建议坑的大小为 70 厘米(长)×70 厘米(宽)×80 厘米(深),具体尺寸根据篮球架的型号和尺寸而定。挖掘时要注意坑壁垂直,底部平整,避免坑壁塌方,并清理干净杂物和灰土,保持孔洞干燥。

3、预埋件选择与放置:

预埋件通常由钢铁制成,有圆形和方形等不同形状。圆形预埋件一般直径为 150 毫米,深度为 800 毫米;方形预埋件的长和宽为 200 毫米,深度也为 800 毫米。将预埋件放入坑中,应使其底部与地面平齐,且保持垂直和水平,可用水平尺和垂直仪进行检测。

4、混凝土浇筑:

混凝土强度等级应为 C20 或 C25。在浇筑前,可在孔洞底部铺设一层 10 厘米厚的碎石或混凝土,再铺一层 5 厘米厚的沙子,起到缓冲和排水作用。浇筑时要确保混凝土填充均匀、密实,并用锤子敲打预埋件,使其与混凝土紧密结合,填充后再次用水平尺检查预埋件位置是否水平。

5、干燥与养护:

混凝土干燥时间一般为 28 天左右,期间要避免人和车辆在基础坑上行走,以免影响基础稳定性。若室外温度在零摄氏度以上,干燥期可为 3 - 5 天;零摄氏度以下,干燥期为 5 - 8 天。

6、安装检查:

安装篮球架前,需检查预埋件的稳固性、水平度和垂直度等是否符合要求。安装时,将立柱插入预埋件中,用螺栓固定,注意螺栓紧固力度,保证篮球架稳定性。安装后再次检查篮球架的整体稳定性和各部分连接情况。
