篮球架预埋件安装的一般步骤和要求有哪些?

发布时间:2025-04-02 09:42:25

篮球架预埋件的安装是确保篮球架稳固性和安全性的关键步骤,以下是安装的具体步骤和要点:

1、准备工作

确定位置:

根据篮球场的设计和篮球架的规格,准确测量并标记出预埋件的安装位置。通常,篮球架预埋件应安装在距离球场端线一定距离的位置,如上文所述,篮筐中心与端线距离为 1.575 米,可据此推算出预埋件的大致位置,同时要考虑篮球架底座的尺寸和形状,确保预埋件位于底座下方且分布均匀。

工具和材料准备:

准备好所需的工具,如挖掘机、电钻、水平仪、扳手、锤子等,以及材料,包括预埋件、混凝土、碎石、沙子、螺栓等。确保材料的质量符合要求,预埋件应具有足够的强度和耐腐蚀性。

2、挖掘基础坑

按照尺寸挖掘:

使用挖掘机或其他挖掘工具,根据预先确定的位置和尺寸挖掘基础坑。基础坑的深度和大小应根据篮球架的类型和重量来确定,一般深度在 80 - 120 厘米左右,长宽尺寸应比篮球架底座略大,以方便后续施工。

清理和平整:

挖掘完成后,清理坑内的杂物、松土和石块,确保坑底和坑壁平整、坚实。如有必要,可以对坑底进行夯实处理,以提高基础的承载能力。

篮球架预埋件安装的一般步骤和要求有哪些?

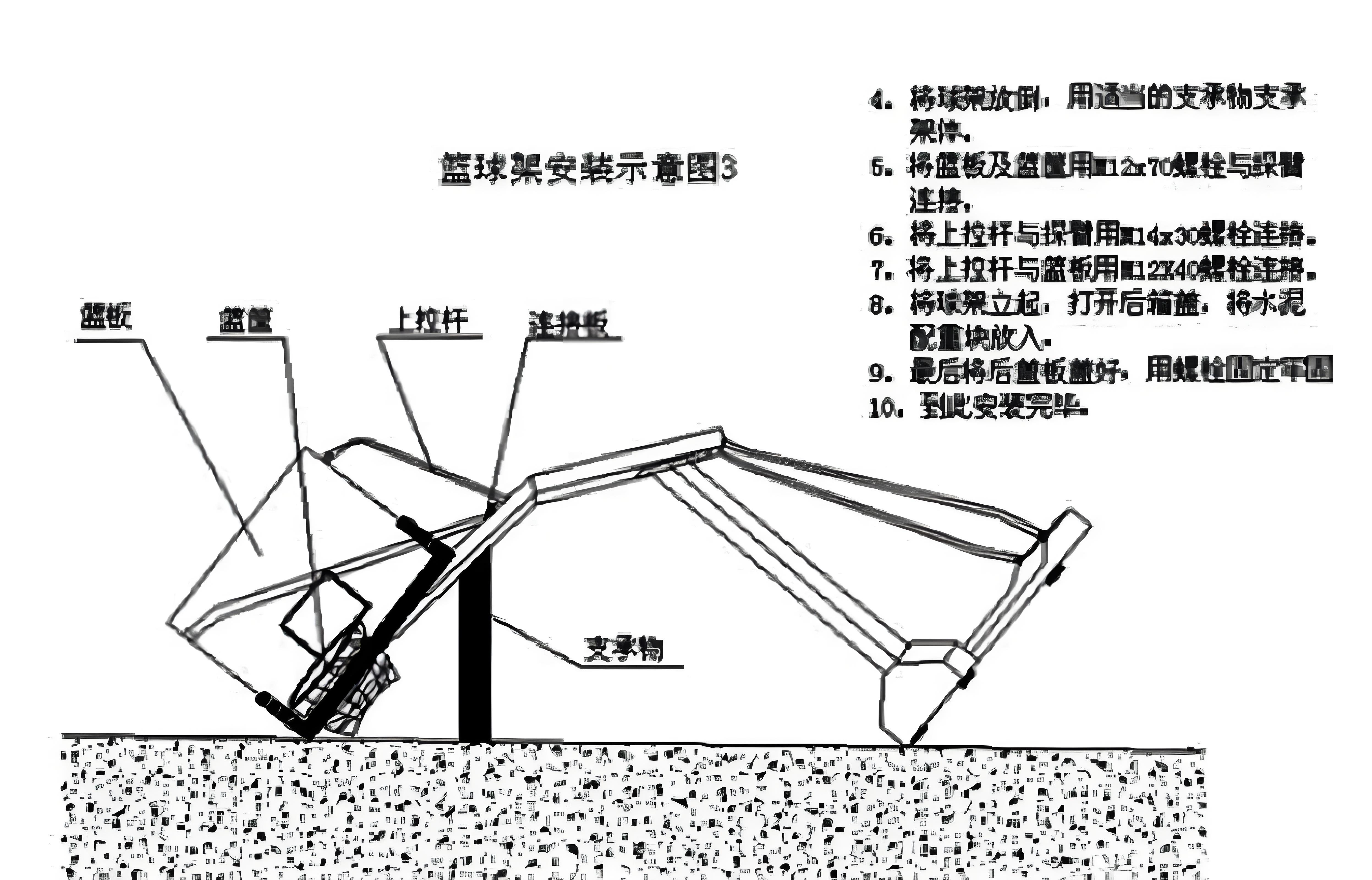

3、放置预埋件

检查预埋件:

在放置预埋件之前,仔细检查预埋件的规格、尺寸和质量,确保其无损坏、变形或锈蚀等问题。

准确就位:

将预埋件放入基础坑中,使其按照设计要求准确就位。一般来说,预埋件应与地面保持水平,并且其中心位置应与篮球架的安装位置精确对应。可以使用水平仪来检查预埋件的水平度,通过测量和调整确保其位置准确无误。

固定预埋件:

为防止预埋件在混凝土浇筑过程中发生位移,需要对其进行临时固定。可以使用钢筋或其他支撑物将预埋件与坑壁或地面固定连接,确保其在浇筑过程中保持稳定。

4、浇筑混凝土

准备混凝土:

按照设计要求的混凝土强度等级,准备好混凝土材料。一般来说,篮球架基础常用的混凝土强度等级为 C20 - C30。将水泥、沙子、石子和水按照一定的配合比搅拌均匀,制成符合要求的混凝土。

浇筑过程:

将搅拌好的混凝土缓慢倒入基础坑中,边浇筑边用振捣棒或其他工具进行振捣,使混凝土填充密实,避免出现空洞或气泡。在浇筑过程中,要注意保持预埋件的位置和水平度,如有偏差应及时调整。

表面处理:

混凝土浇筑至接近地面时,用抹子将表面抹平,使其与周围地面平整衔接。同时,要在混凝土表面预留出安装篮球架立柱的孔洞或凹槽,以便后续安装。

5、养护与干燥

养护:

混凝土浇筑完成后,需要进行养护,以确保其强度的正常增长。在养护期间,要保持混凝土表面湿润,可以覆盖塑料薄膜、草帘等保湿材料,避免混凝土表面水分过快蒸发而产生裂缝。养护时间一般不少于 7 - 14 天,具体时间根据混凝土的强度等级和环境温度等因素而定。

干燥:

养护期结束后,让基础坑内的混凝土自然干燥。干燥时间取决于环境条件,一般需要数天至数周不等。在干燥过程中,要避免基础受到外力冲击或振动,以免影响其结构稳定性。

6、安装检查

检查预埋件:

在安装篮球架之前,再次检查预埋件的位置、水平度和垂直度等是否符合要求。如有偏差,应及时进行调整或修复。

检查基础强度:

通过回弹仪等工具检测混凝土基础的强度,确保其达到设计要求的强度等级,能够承受篮球架的重量和使用过程中的各种外力。只有在基础强度合格的情况下,才能进行篮球架的安装。

以上是篮球架预埋件安装的一般步骤和要求,在实际安装过程中,应严格按照相关标准和规范进行操作,确保预埋件安装牢固、稳定,为篮球架的安全使用提供可靠的基础。
